Динаміка будівництва станом на 27.10.2020р.
Виконано пуск води у 3 секції 1 будинку ;

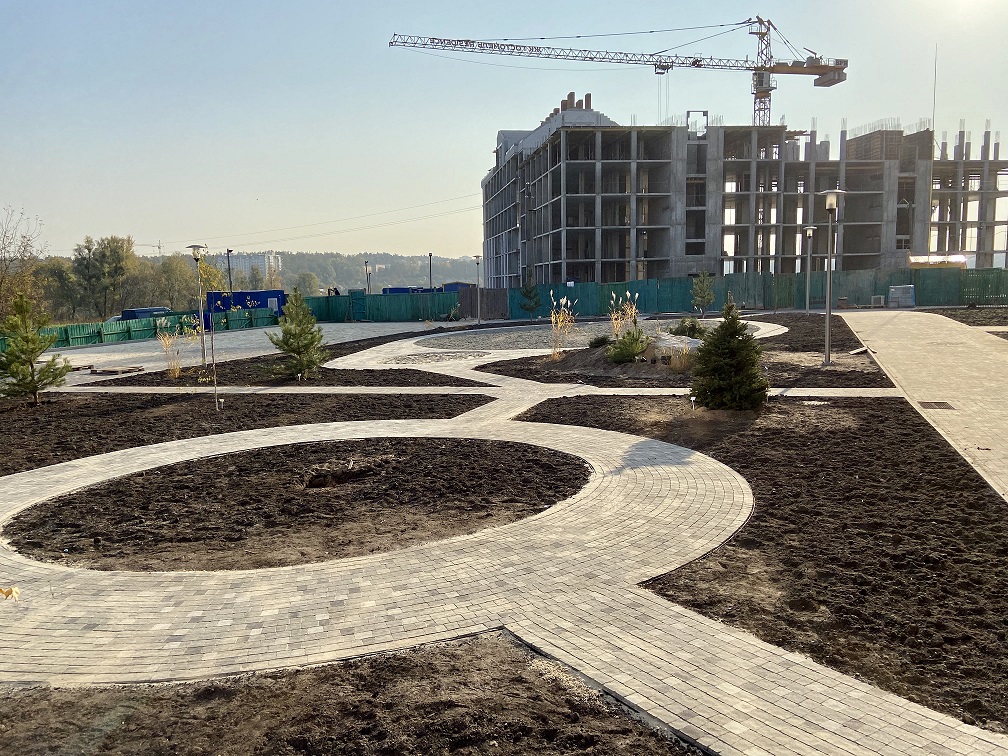

Завершені роботи по благоустрою прибудинкової території ;
Влаштовано гідроізоляцію та стяжку приямків в приямках по цокольному поверху;
Продовжуються роботи з оздоблення МЗК;
Завершено влаштування огороджень лоджій та балконів;
Завершені роботи по розведенню труб газопостачання, встановлені лічильники та запірна арматура;
Виконана поставка всіх газових котлів;
Виконаний монтаж системи відеоспостереження;
Закінчено роботи по влаштуванню стін та перегородок 3 поверху 1 секції 2 будинку;
Розпочато роботи по влаштуванню стін та перегородок 4 поверху;
Ведуться монтажні роботи колективних димоходів ;
Ведуться роботи над металевими конструкціями покрівлі - виготовлено козирки на вентиляційні канали;
Ведуться роботи по монтажу металевих конструкцій покрівлі;
Виконана поставка всього об'єму дерев'яних конструкцій для влаштування кроквяної системи;
Розпочато влаштування вертикальних залізобетонних елементів 6 поверху 2 секції 2 будинку
Влаштовано вертикальні залізобетонні елементи 5 поверху 3 секції 2 будинку;
Розпочато роботи по влаштуванню плити перекриття між 5 та 6 поверхами;
