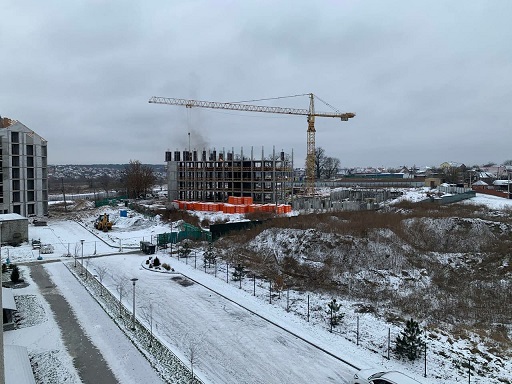

Динаміка будівництва станом на 30 грудня 2021року

30/12/2021

2 Будинок 1 секція:

  • Закінчено встановлення газових лічильників;
  • завершена поклейка тактильних стрічок;
  • виконана поставка газових котлів.


2 Будинок 2,3  секції:

  • Виконуються роботи по монтажу покрівлі:
  • виконана поставка покрівельного огородження. Очікуємо сприятливі погодні умови для їх монтажу;
  • закінчено виконання робіт по влаштуванню плоских покрівель(покрівля);
  • на 80% закінчено роботи по влаштуванню фасадів.
  • закінчено роботи по монтажу плоских покрівель над вхідними групами у секції;
  • закінчено виконання робіт по влаштуванню інженерних мереж опалення (3 секція);
  • виконуються роботи по монтажу поверхових щитів;
  • закінчили роботи по влаштуванню теплої підлоги у цокольних приміщеннях;
  • закінчено влаштування стяжки підлоги у 2 секції,
  • виконуються роботи із влаштування стяжки МЗК та квартир (3 секція);
  • влаштовано стяжку на 3,4,5,6 поверхах;
  • виконуються штукатурні роботи МЗК (3 секція);
  • виконуються роботи по оздобленню плиткою МЗК (3 секція);
  • виконуються роботи по монтажу направляючих для підвісної стелі типу «Амстронг» (3 секція);
  • продовжуються  роботи по декоративній штукатурці у МЗК(стеля, 2 секція);
  • ведуться роботи по монтажу балконного огородження;
  • виконуються роботи по виготовленню металевої драбини на горище;
  • виконуються роботи із виготовлення міжповерхового огородження;
  • закінчено роботи по монтажу квартирних дверей( 2 секція);
  • виконуються роботи по монтажу квартирних дверей(3  секція);
  • виконуються роботи по монтажу водомірного вузла;
  • виконуються роботи по виготовленню ВРП у електрощитову.


2 Будинок 4,5 секції:

  • Закінчуються роботи по укладанню газоблоку (цокольний поверх);
  • закінчено роботи по монтажу металоконструкцій покрівлі(4 секція);
  • розпочали роботи по монтажу стропильної системи


3 Будинок  1 секція :

  • Закінчено роботи по влаштуванню вертикальних монолітних елементів 4-го поверху;
  • закінчено роботи по влаштування плити перекриття між 4 та 5 поверхом;
  • зикінуються роботи по вертикальним елементам 5-го поверху.


3 Будинок 2-3 секції:

  • Закінчено роботи по влаштуванню вертикальних монолітних елементів цокольного поверху (2 секція);
  • виконуються роботи по влаштуванню вертикальних монолітних елементів цокольного поверху (3 секція).


3 Будинок 4,5 секції:

  • Закінчили роботи із влаштування фундаментої плити (4 секція).





Інші новини

30/01/2022
Динаміка будівництва станом на 30 січня 2022року

Шановні інвестори!

Вашій увазі звіт з ходу будівництва!


           2 Будинок 1 секція

Детальніше
30/12/2021
Динаміка будівництва станом на 30 грудня 2021року

2 Будинок 1 секція:

  • Закінчено встановлення газових лічильників;
  • завершена поклейка тактильни
Детальніше
08/12/2021
Динаміка будівництва станом на 08 грудня 2021року

На 2му та 3му будинку ЖК «Гостомель Residence» активно ведеться будівництво.

2й будинок, 1 секці

Детальніше
Контакти

Зворотній зв'язок

Відділ продажу

Адреса:

смт. Гостомель, вул. Б.Хмельницького,1-з

Телефон: +380 (67) 990-22-22

E-Mail: sales@gr.kiev.ua

Проїзд:

від ст. метро "Академмістечко"
марш. No 381, 389, 392, 424, 816

Режим роботи:

Вт-Сб: з 11:00 до 16:00




Розташування ЖК

Адреса:

смт. Гостомель, вул. Б. Хмельницького 1-З

Телефон: +380 (67) 990-22-22

E-Mail: sales@gr.kiev.ua

Проїзд:

від ст. метро "Академмістечко"
марш. No 389, 388
з Бучі (центр, залізн. станція)
марш. No 15, 16, 23

Отримати консультацію

Дякуємо за Ваш запит

Наш менеджер зателефонує вам найближчим часом

Файл відправлено

Якщо лист відстуній перевірьте папку "Спам"
